Vous envisagez une installation de panneaux solaires sur votre toiture ? Entre l’étude technique, les démarches administratives et le choix de l’installateur, le parcours peut sembler complexe. Comptez entre 6 000 et 22 000 € selon la puissance, et 4 à 6 mois entre la signature et la mise en service. On vous détaille chaque étape pour avancer sereinement !
En résumé : installer des panneaux solaires en 2026
Comptez 4 à 6 mois entre la signature du devis et la mise en service, pose comprise (1 à 3 jours de chantier).
Budget 2026 : entre 6 000 et 12 000 € pour 3 kWc, entre 10 000 et 20 000 € pour 6 kWc, entre 14 000 et 22 000 € pour 9 kWc.
Trois interlocuteurs administratifs : la mairie (déclaration préalable), Enedis (raccordement) et le Consuel (conformité électrique).
Depuis l’arrêté du 1er juin 2026, la prime à l’autoconsommation est supprimée et le surplus racheté environ 1,1 centime d’euro par kWh : dimensionnez pour autoconsommer.
La TVA à 5,5 % reste acquise pour les installations jusqu’à 9 kWc sous conditions de matériel ; l’artisan RGE demeure incontournable.
Quelles sont les étapes d’une installation de panneaux solaires ?
Une installation réussie suit un déroulé bien rodé. De la première étude à la mise en service, voici les 6 étapes de votre projet :
- Étape 1 : l’étude de faisabilité. L’installateur analyse votre consommation, l’orientation et l’inclinaison de votre toiture pour dimensionner l’installation.
- Étape 2 : la visite technique. Un technicien vérifie l’état de la charpente et de la couverture, point sensible sur les toitures anciennes en ardoise.
- Étape 3 : le devis et les démarches. L’installateur dépose généralement pour vous la déclaration préalable en mairie et la demande de raccordement.

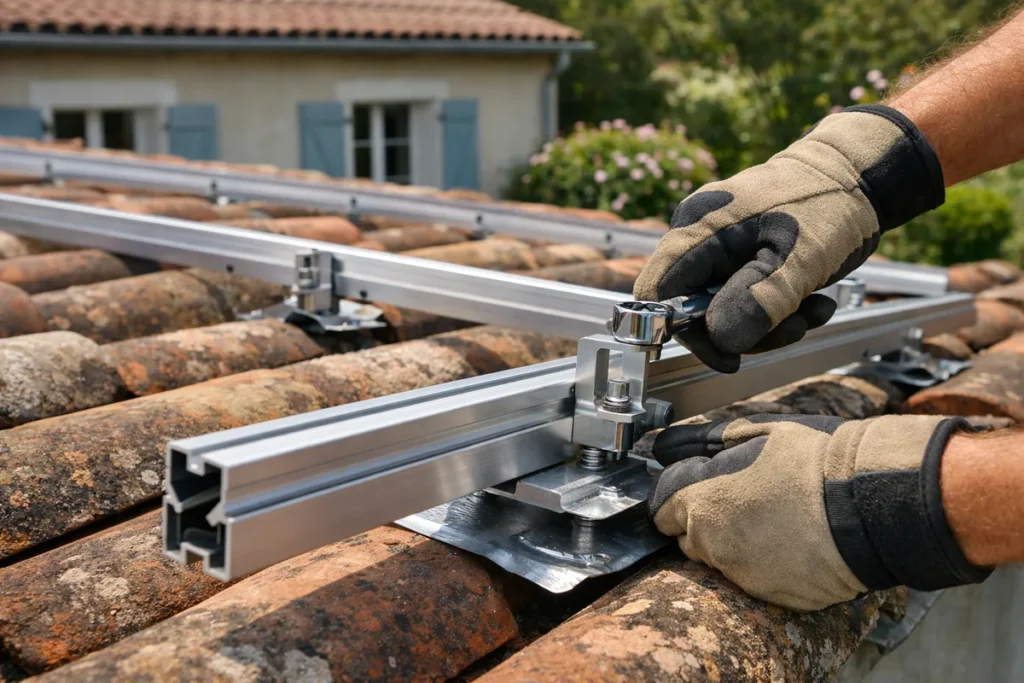

- Étape 4 : la pose. Rails, panneaux, onduleur et câblage : le chantier dure 1 à 3 jours pour une maison individuelle.

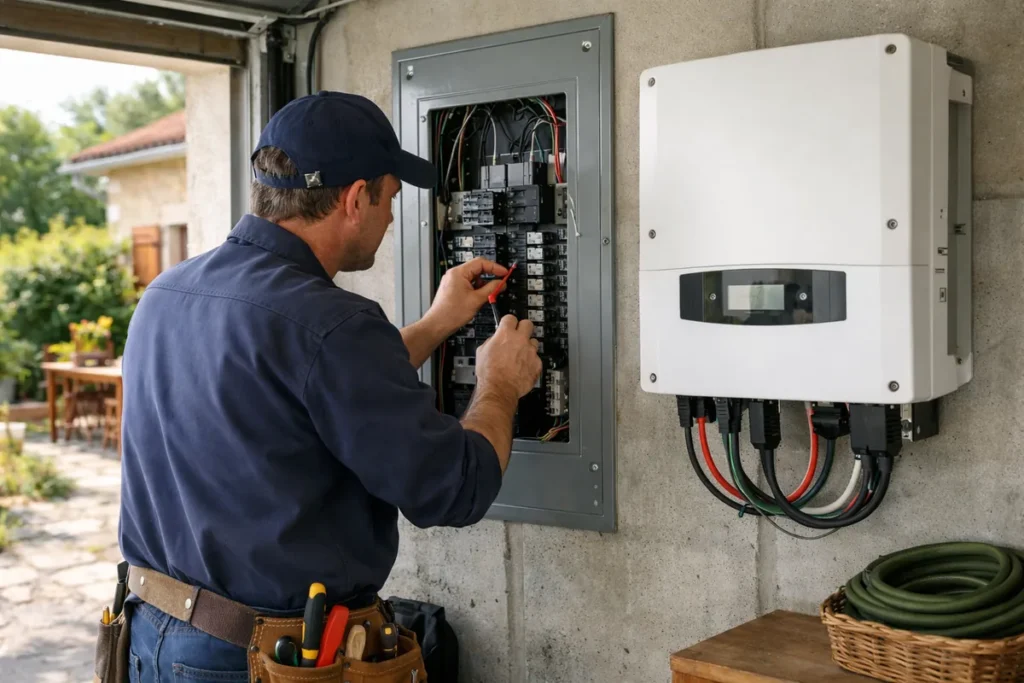

- Étape 5 : le raccordement Enedis et le contrôle Consuel, qui valident la conformité et la sécurité de l’installation.
- Étape 6 : la mise en service. Avec un compteur Linky, elle est téléopérée sous 24 à 48 heures après réception du dossier complet.
Au total, prévoyez 4 à 6 mois entre la signature et la première production. C’est l’une des bonnes raisons de confier l’installation de vos panneaux solaires à un professionnel aguerri : il pilote les délais et les interlocuteurs à votre place !
Combien coûte une installation de panneaux solaires en 2026 ?
Le budget dépend d’abord de la puissance installée, puis du matériel choisi et de la complexité de la pose. Pour comprendre en détail combien coûte l’installation de panneaux solaires, gardez en tête que la main-d’œuvre représente entre 20 et 35 % du total. Depuis octobre 2025, la TVA à 5,5 % s’applique aux installations jusqu’à 9 kWc équipées de panneaux bas carbone avec système de pilotage, ce qui allège sensiblement la facture. Voici les fourchettes 2026 constatées, pose comprise :
| Puissance | Prix TTC constaté en 2026 | Profil type |
|---|---|---|
| 3 kWc (6 à 8 panneaux) | Entre 6 000 et 12 000 € | Couple ou petit foyer, consommation modérée |
| 6 kWc (12 à 16 panneaux) | Entre 10 000 et 20 000 € | Famille de 3 à 5 personnes |
| 9 kWc (18 à 24 panneaux) | Entre 14 000 et 22 000 € | Grande maison, pompe à chaleur ou véhicule électrique |

Quelles démarches administratives pour vos panneaux ?
Première formalité : la déclaration préalable de travaux en mairie, exigée pour la quasi-totalité des poses en toiture. Le délai d’instruction est de 1 mois en règle générale, porté à 2 mois en zone protégée avec avis de l’Architecte des Bâtiments de France, un cas fréquent en Bretagne près des monuments et du littoral. Sans réponse à l’issue du délai, le silence vaut acceptation. Réfléchir en amont à quels endroits installer des panneaux photovoltaïques vous évite un refus pour des raisons d’intégration paysagère.
Vient ensuite la demande de raccordement auprès d’Enedis, déposée en ligne sur le portail dédié, le plus souvent par votre installateur. Enedis adresse sa proposition sous 3 semaines environ. Même en autoconsommation totale, cette démarche reste obligatoire dès que votre installation est reliée au réseau de la maison.
L’attestation Consuel certifie la conformité électrique de l’installation avant sa mise en service. Le contrôle intervient après la pose, et la mise en service est ensuite téléopérée sous 24 à 48 heures grâce au compteur Linky. Pas de panique : un installateur sérieux gère l’ensemble de ces formalités pour vous !

Faut-il poser ses panneaux soi-même ou passer par un pro ?
Les kits à brancher séduisent par leur simplicité : un ou deux panneaux au sol ou au balcon, une prise, et vous autoconsommez quelques centaines de kWh par an. Pour cette échelle, poser vous-même vos panneaux solaires reste envisageable, à condition de respecter les règles électriques et la déclaration auprès d’Enedis.
Pour une installation en toiture, le recours à un artisan RGE change tout. D’abord pour la sécurité : travailler sur une couverture en ardoise à plusieurs mètres de hauteur ne s’improvise pas. Ensuite pour les garanties : la garantie décennale de l’installateur couvre l’étanchéité de votre toit et l’installation pendant 10 ans. Enfin pour la fiscalité : la TVA à 5,5 % et la plupart des dispositifs exigent une pose professionnelle certifiée. Ainsi, l’économie apparente du chantier en autonomie s’évapore vite au premier problème d’étanchéité !
Que change l’arrêté du 1er juin 2026 pour votre projet ?
Le cadre économique du solaire résidentiel a été profondément revu. L’arrêté du 1er juin 2026, applicable depuis le 5 juin 2026, acte deux changements majeurs : la prime à l’autoconsommation est supprimée pour les nouvelles demandes, et le tarif de rachat du surplus chute à environ 1,1 centime d’euro par kWh, contre 4 centimes auparavant. Les dossiers déposés avant le 4 juin 2026 conservent leurs droits.
Faut-il renoncer ? Non, mais la logique change : la rentabilité repose désormais presque entièrement sur l’autoconsommation. Chaque kWh solaire consommé chez vous remplace un kWh acheté au réseau au prix fort. Concrètement, on dimensionne l’installation au plus près de votre consommation réelle plutôt que de viser grand pour revendre. La TVA à 5,5 % maintenue jusqu’à 9 kWc et la baisse continue du prix du matériel préservent l’intérêt du projet, avec un amortissement souvent estimé entre 8 et 14 ans selon votre profil de consommation. En Bretagne, où la production atteint entre 900 et 1 100 kWh par kWc et par an, un projet bien dimensionné reste un investissement solide pour réduire durablement vos factures !
